在工业园区项目的前期设计和投资测算中,基础方案往往很早就有了一个大家默认的设置:只要条件允许,就优先采用独立基础,因为大家普遍认为独立基础省钱。

独立基础▲
尤其是在陕西关中地区,由于湿陷性黄土分布较为普遍,为了消除湿陷性、提高地基承载能力,工程中经常会采用换填、素土挤密桩、灰土挤密桩等方式先处理地基,再施工独立基础。
这个思路本身没有问题,也是一种非常成熟、常规的做法。问题在于,很多项目做到这里也就结束了。大家默认“独立基础就是便宜”,却很少继续往下深究:
为了做这个独立基础,前面的地基处理到底要花多少钱?
如果把整套基础工程的费用全部算进去,它还一定比桩基础便宜吗?
1.为了做独立基础,这个项目先打了7076根挤密桩
最近我们在进行一个基础方案经济性比选时,就遇到了这样一个非常典型的情况。
原方案的思路很常规:先采用素土挤密桩进行地基处理,再施工独立基础。
从设计逻辑上看,这是一套成熟的基础方案,本身没有什么问题。问题是,当我们把工程量全部拆开以后发现:
为了处理地基,整个项目需要施工7076根素土挤密桩。
挤密桩长度约7m,总工程量达到49,532m。
2.真正贵的不是“独立基础”,而是前面的地基处理

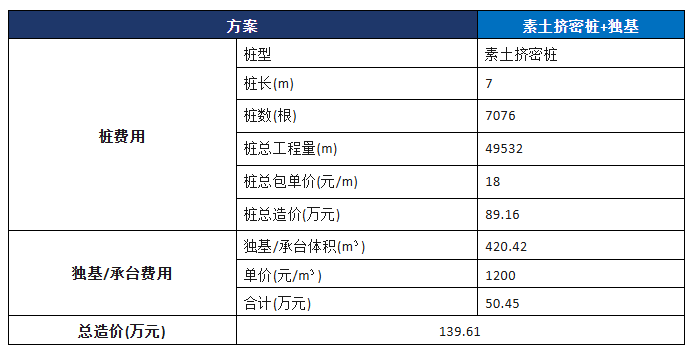

按照项目造价表,素土挤密桩总工程量为49,532m,综合单价18元/m,仅地基处理这一项造价就达到约89.16万元。
但挤密桩完成的只是地基处理,处理完成以后,上部仍然需要继续施工独立基础。该方案独立基础体积约420.42m³,按1200元/m³计算,独立基础造价约50.45万元。
挤密桩地基处理 + 独立基础 |

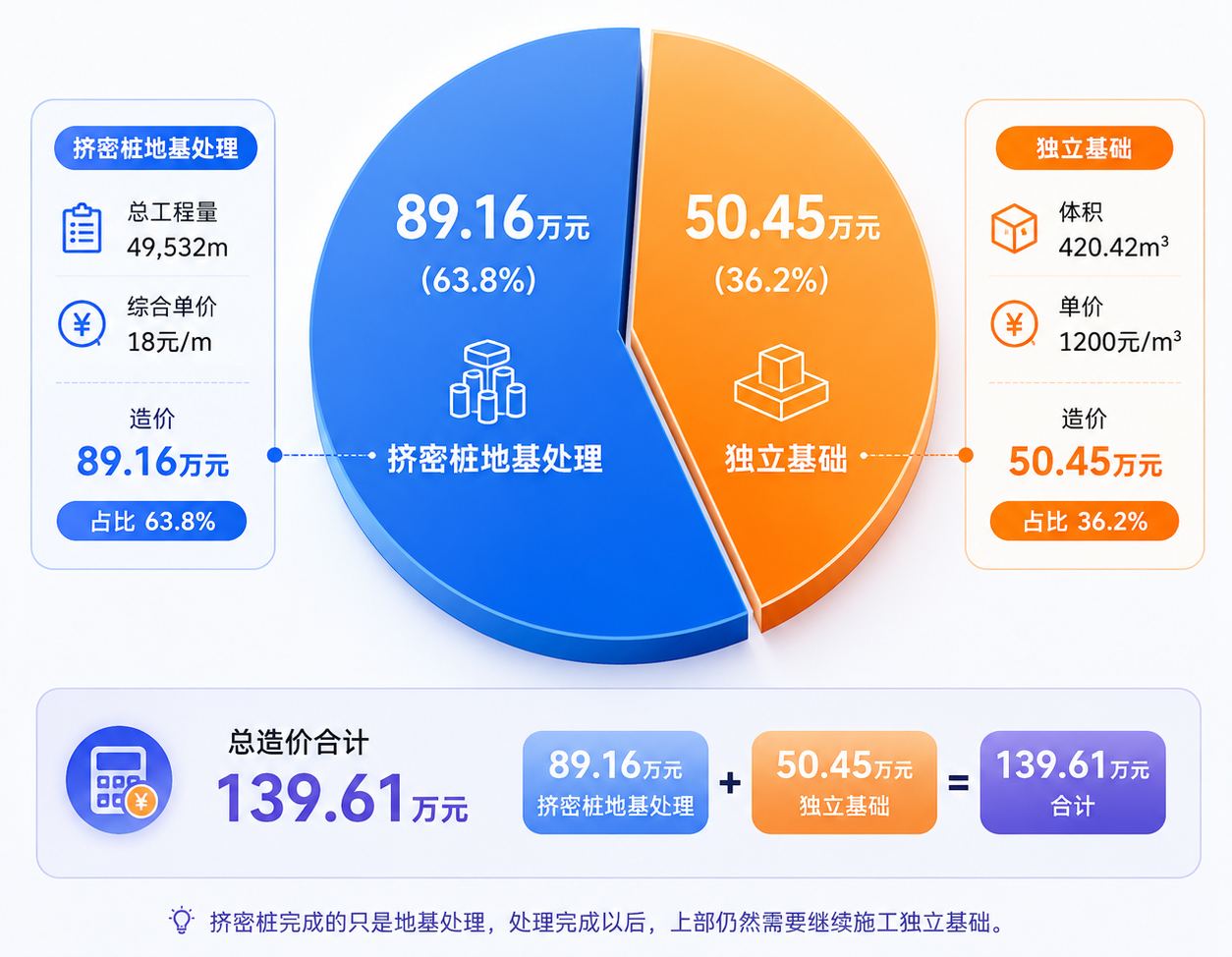

这时候就能看出,真正贵的并不是“独立基础”这四个字,而是为了最终能够采用独立基础,前面还要付出一整套地基处理成本。
紫丰设计团队重新算了一遍:能不能绕开这笔地基处理费用?
紫丰工程设计团队在重新复核这个项目时,并没有先入为主地否定原方案,而是从甲方最关心的投资问题出发,把原方案的成本一项一项拆开。
我们发现,仅素土挤密桩地基处理这一项就需要约89.16万元。于是问题变成了:既然要花这么多钱去改善浅部地基,能不能不再围绕浅部土层继续做文章,而是通过桩基础直接把上部荷载传递到条件更好的深部土层?
基于这个思路,重新进行了“桩基础+承台”的基础设计
桩基础方案:126根桩,把总造价降到91.51万元

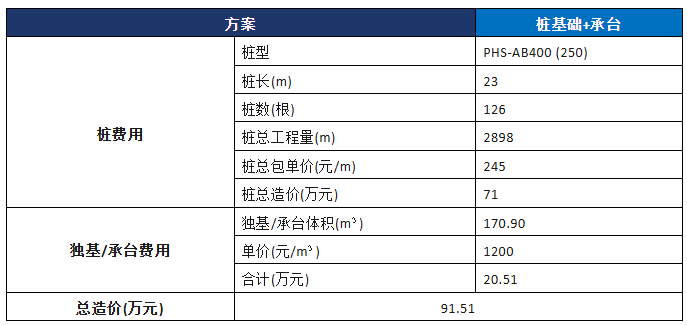

桩基础方案采用PHS-AB400(250)桩,桩长约23m,共126根,总桩长2898m。按照245元/m的综合单价计算,桩基部分造价约71.00万元。
采用桩基础以后,上部设置承台。承台总体积约170.90m³,按照1200元/m³计算,承台造价约20.51万元。
桩基础 + 承台 |

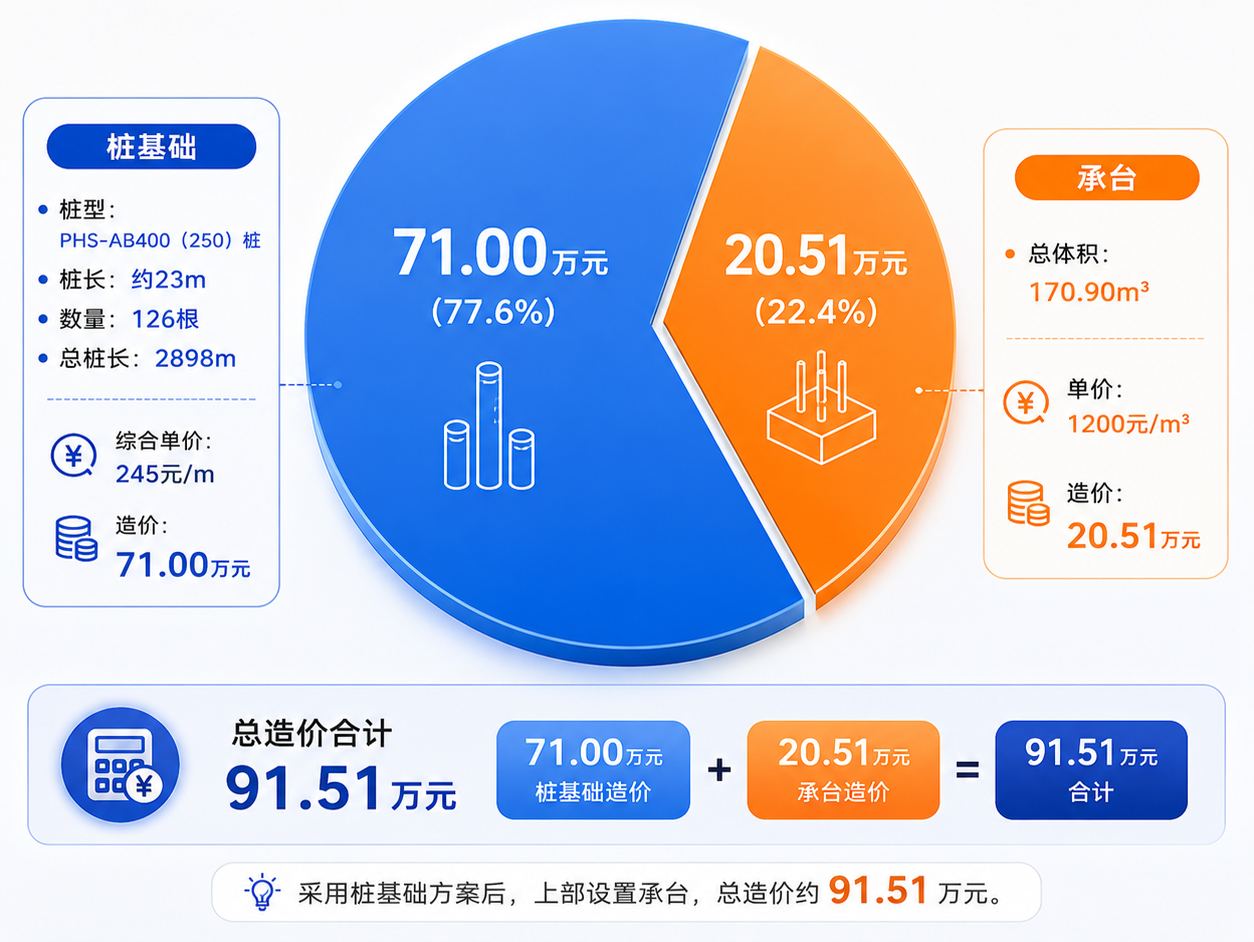

最终对比:139.61万元降到91.51万元
把两套方案放到一起以后,结果非常直观:原来的“素土挤密桩+独立基础”总造价约139.61万元,桩基础+承台方案约91.51万元,两者相差约48.10万元,桩基础方案综合造价降低约34%。
这个结果和很多人的第一直觉正好相反:做桩基础,反而比做独立基础节省了近50万元。不是独立基础本身贵,而是这个项目为了采用独立基础,需要先付出较高的地基处理成本。
为什么会出现这种“反常识”的结果?
原因其实并不复杂。很多人在讨论基础形式的时候,习惯比较“独立基础多少钱”和“桩基础多少钱”,但在地质条件不理想的场地,这种比较方式本身就可能有问题。
因为独立基础往往不是直接坐在天然地基上,而是先处理地基,再做独立基础。于是整个成本实际上变成了“地基处理费+独立基础费”。
这个项目里,素土挤密桩综合单价只有18元/m,而桩基础综合单价达到245元/m。只看每米单价,挤密桩似乎便宜很多;但挤密桩总工程量达到49,532m,而桩基础总桩长只有2898m。
单价低,不代表总价低。
基础方案比选真正应该看的是“完整方案的总造价”。
与此同时,改用桩基础以后,独基/承台混凝土体积也从420.42m³降低到170.90m³。地基处理(或桩基)和基础本体两部分费用同时下降,最终形成了约48.10万元的造价差。
独立基础不是一定省钱,桩基础也不是一定贵
这个案例并不是想说明桩基础一定比“挤密桩+独立基础”省钱,也不是说挤密桩这种地基处理方法不好。
如果天然地基条件很好,开挖以后可以直接做独立基础,那么独立基础当然可能非常经济。真正需要警惕的是,把“能做独立基础”直接等同于“独立基础一定最省钱”。
尤其是在陕西关中地区,项目涉及湿陷性黄土,需要采用换填、素土挤密桩、灰土挤密桩等较大工程量的地基处理时,更应该在前期把不同基础方案做一次完整的技术经济比选。
真正应该比较的,从来不是“独立基础”和“桩基础”两个名字,而是两套完整方案的总账:
地基处理 + 独立基础 VS 桩基础 + 承台
谁的总造价低,谁才是真正经济的方案。
总结:基础优化不是换一种基础形式,而是替甲方把总账算清楚
工业园区和工业厂房设计中,基础工程是非常容易产生几十万甚至上百万元造价差异的位置。很多时候,原设计没有错,地勘建议也没有错,挤密桩、换填、独立基础这些做法也都成熟可靠。
真正的问题是:有没有人在方案确定之前,把所有技术上可行的基础形式放到同一张造价表里认真算一次?
紫丰工程设计团队在工业园区、厂房和多层框架项目中做基础优化时,更关注的不是固定推荐某一种基础形式,而是结合地质条件、结构荷载、施工条件和当地造价,把几种可行方案真正算一遍。
方案叫什么并不重要,最终花多少钱,才重要。
花的是设计费,省的是工程款
